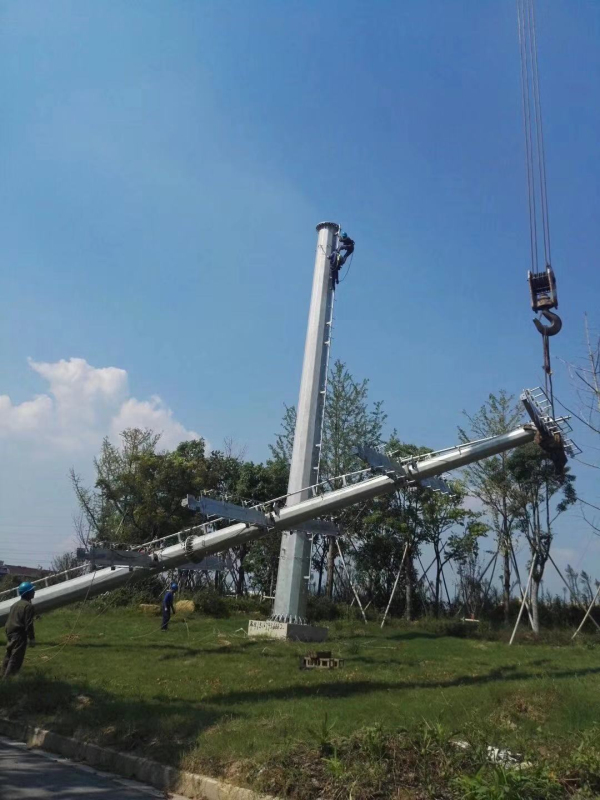

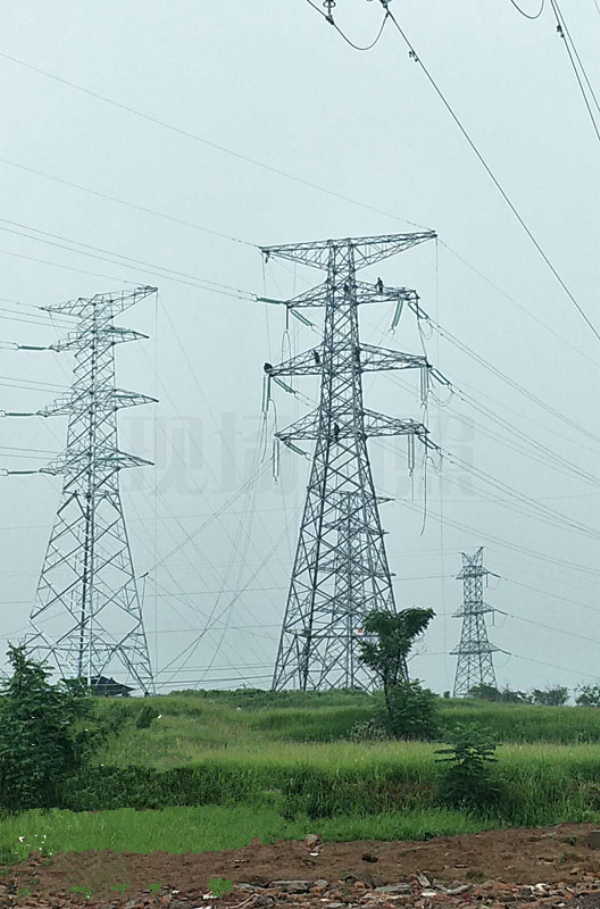

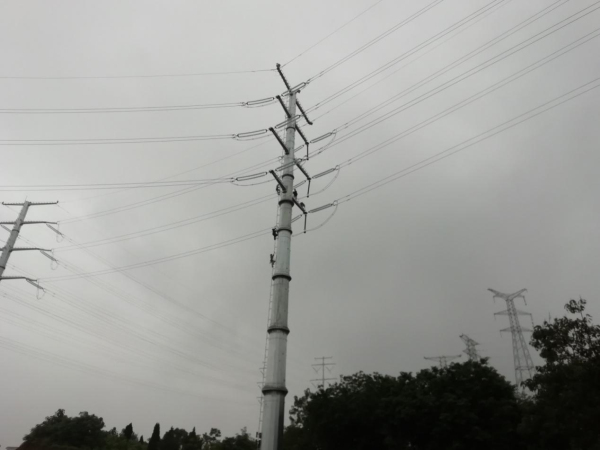

7月23日,在義烏市香溪路與西城路交叉口,香溪路側電力遷改施工現場,正在進行最后5基老舊電力線路鐵塔拆舊工作,意味著歷時6個多月的義烏公學香溪路電力遷改工程即將全面完工。
作為義烏公學建設重要的配套項目,香溪路側電力廊道搬遷工程于2018年12月正式開工,概算總投資2.5億元,工程涉及220KV云賓2Q21線和110KV塘王1371線,其中220KV工程共有塔桿7基,110KV工程共有桿塔23基,共拆除鐵塔30基,新組立塔桿32基,需拆遷線路5.3公里,新建線路11.3公里,地下敷設電纜總長20公里。項目建成將為義烏公學建設和如期開學提供強有力的保障。
據了解,該線路遷改涉及城西街道和稠江街道2個街道6個村,征用土地92871平方米,孫村7戶民房、3戶廠房、2個工棚、20余座墳墓的拆遷工作。再加上新建鐵塔高度影響義烏市機場航道正常使用,需對線路和標高進行調整,要對施工范圍內一處14萬立方米土方的小山坡進行降基,大大增加了工程量。時間緊、任務重,如果這些問題不能及時解決,對完成市府任務(5月16日停電前完成新電力塔的塔基建設)造成很大影響,義烏公學上的高壓線將無法遷改,直接影響義烏公學9月的正常開學。

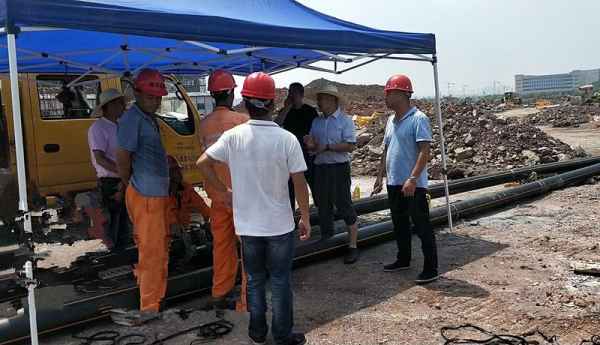

為此,集聚區領導“線上結合線下”,屢次召開專項工作推進會(huì ),聽取工作匯報,實地查看,及時解決施工中的重、難點問題;集團領導靠前指導,坐鎮指揮。積極對接城西街道、稠江街道、交警大隊等相關部門。同時,帶領投資公司項目組等相關人員,深入施工現場,要求全力做好遷改線路的組織協調、施工現場的安全防范等工作;項目組人員甘當“店小二”,主動放棄節假日,晝夜奮戰在施工一線,全過程監控跨越架的搭設,做好與施工單位無縫對接,及時把項目中的問題通過實施階段提前暴露、及時上報、及時解決,克服了工期緊、地形復雜、夜間施工視線差、高空作業、現場安全和質量監護難度大等困難,克服了施工路上的“攔路虎”,有條不紊地推進目建設。

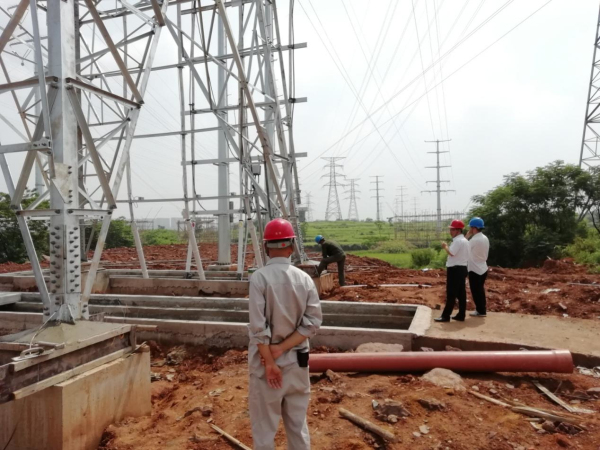

歷時半年的緊張施工,香溪路側電力廊道搬遷工程順利完工?!笆┕じ叻迤跁r(shí),現場有200人、6臺大型吊機同時作業,項目的順利完工,比預定工期提前了將近一個月時間”?,F場施工負責人介紹說。雖然施工期間困難重重,但在上級領導的高度重視和相關部門的大力支持下,通過項目人員群策群力,優化項目總體策劃,調整施工工序,克服了多雨、酷熱天氣對施工的影響,采用了各種有效施工措施,確保了項目有序地開展,確保了線路“零缺陷”完工投用。(劉盼)
